发布时间:2023-03-21 18:00:46来源:新闻网

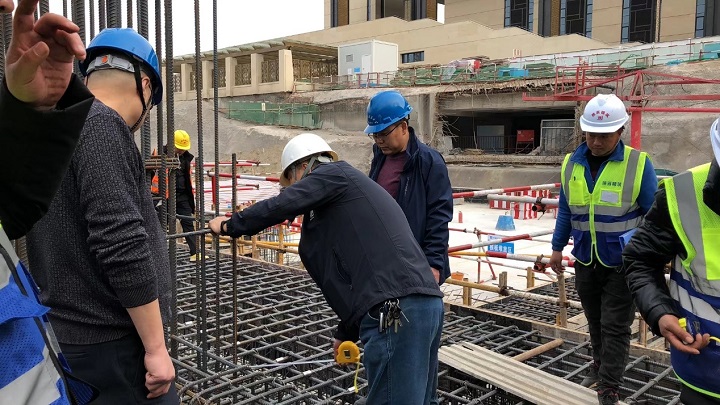

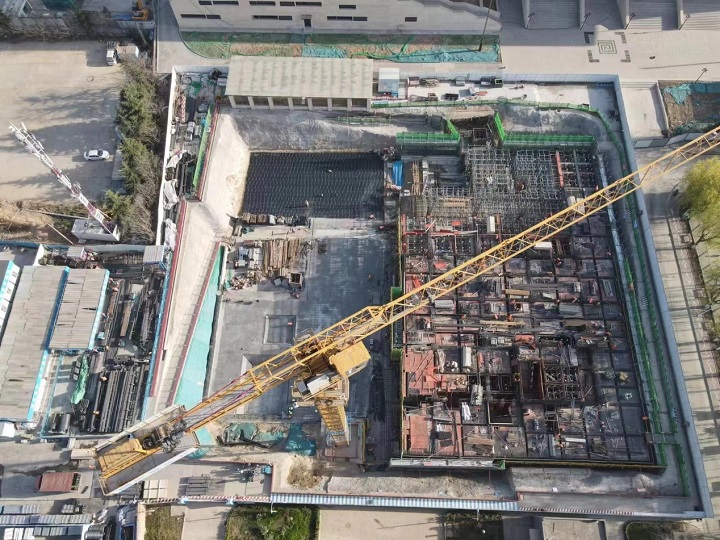

科技创新大楼项目于2022年10月开工建设,经土方开挖、基坑支护、桩基施工及基础浇筑等工序,目前西侧楼体正在施工一层地面结构,楼体东侧正在施工基础结构,工程建设顺利推进。
前期已完成土方开挖3万多立方米,CFG桩基施工2272根,防水铺设约4000平方米,钢筋绑扎约550吨,混凝土浇筑约3700立方米。
2023年3月10日在咸阳市质监站监督下,勘察、设计、施工、监理的共同参与,一次性通过地基基础验收。期间组织材料验收8次,施工质量验收27次,安全检查17次,基坑支护及高支模专家论证两次。目前,工程整体进展顺利,进度、质量可控,预计2023年4月份出正负零,年内主体封顶。
(2023年3月21日基建处来稿 文/杨欣欣 审核:刘泽峰)
